施設の概要


浸出水処理施設全景

浸出水処理施設全景


名称 エコランド林ヶ谷
所在地 香川県仲多度郡まんのう町追上325番27
事業地面積 141,740平方m
埋立容量 365,000立方m
埋立方式 サンドイッチ方式
埋立期間 平成11年度~39年度

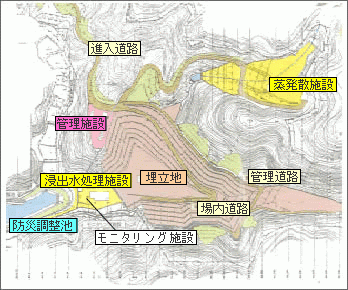

埋立地の概要 進入道路 幅員6m延長722m
幅員4m延長1,051m
擁壁 逆T型
H=9.0m L=58.0m
埋立地面積 29,200平方m
遮水施設 合成樹脂系高密度ポリエチレンシート(厚さ1.5mm)
底盤部2重
延敷設面積45,736平方m
漏水検知システム
浸出水集排水 本管Φ600mm
支管Φ200mm
地下水集排水 本管Φ600mm
支管Φ300mm~150mm
その他の施設










浸出水処理施設
蒸発散施設
防災調整池
沈砂池2ヶ所
雨水等集排水(U型水路等延長3,000m)
飛散防止柵
トラックスケール
洗車プール
モニタリング井戸
ガス抜き及び集排水用配管
管理棟
工期
平成8年8月~平成11年1月
事業費

総事業費・・・2,742,151千円
財源内訳
国庫補助
845,675千円
県補助
195,177千円
起債
1,616,800千円
一般財源
84,499千円
事業費内訳
土地購入費
368,967千円
実施設計
60,770千円
施工管理
35,607千円
工事費
2,276,807千円

エコランド林ヶ谷完成までの歩み


平成3年11月 地元まんのう町(旧仲南町)において関係者と協議を開始
平成6年6月 地権者との建設同意
平成6年9月 建設事前調査開始
平成6年12月 基本計画策定・地質調査・環境影響調査開始
平成7年5月 基本設計・整備計画書作成
平成8年5月 実施設計書作成
平成8年8月 着工
平成8年9月 設置届提出-香川県
平成11年1月10日 工事完成
